【大方作品】重庆东站站房及配套综合交通枢纽工程(西北楼、东南楼、西南楼)消防工程

【概要描述】

【大方作品】重庆东站站房及配套综合交通枢纽工程(西北楼、东南楼、西南楼)消防工程

【概要描述】

详情

项目简介

Project Introduction



重庆东站位于重庆中心城区南岸茶园片区,站房枢纽总建筑面积达122万平方米,是我国西部地区目前最大高铁枢纽。我司承建该项目配套(西北楼、东南楼、西南楼)消防工程,施工面积约25万平方米,项目造价约4300万元。



项目名称:重庆东站站房基配套综合交通枢纽工程(西北楼、东南楼、西南楼)消防工程



施工面积:250000平方米



项目造价:约4300万元



项目工期:约300日历天



总包单位:

    中铁八局集团有限新萄新京十大正规网站(东南楼)

    中铁建工集团有限新萄新京十大正规网站(西北楼、西南楼)

消防分包单位:

    重庆大方建设工程有限新萄新京十大正规网站





















PART .01

筑牢东站“消防动力核心”

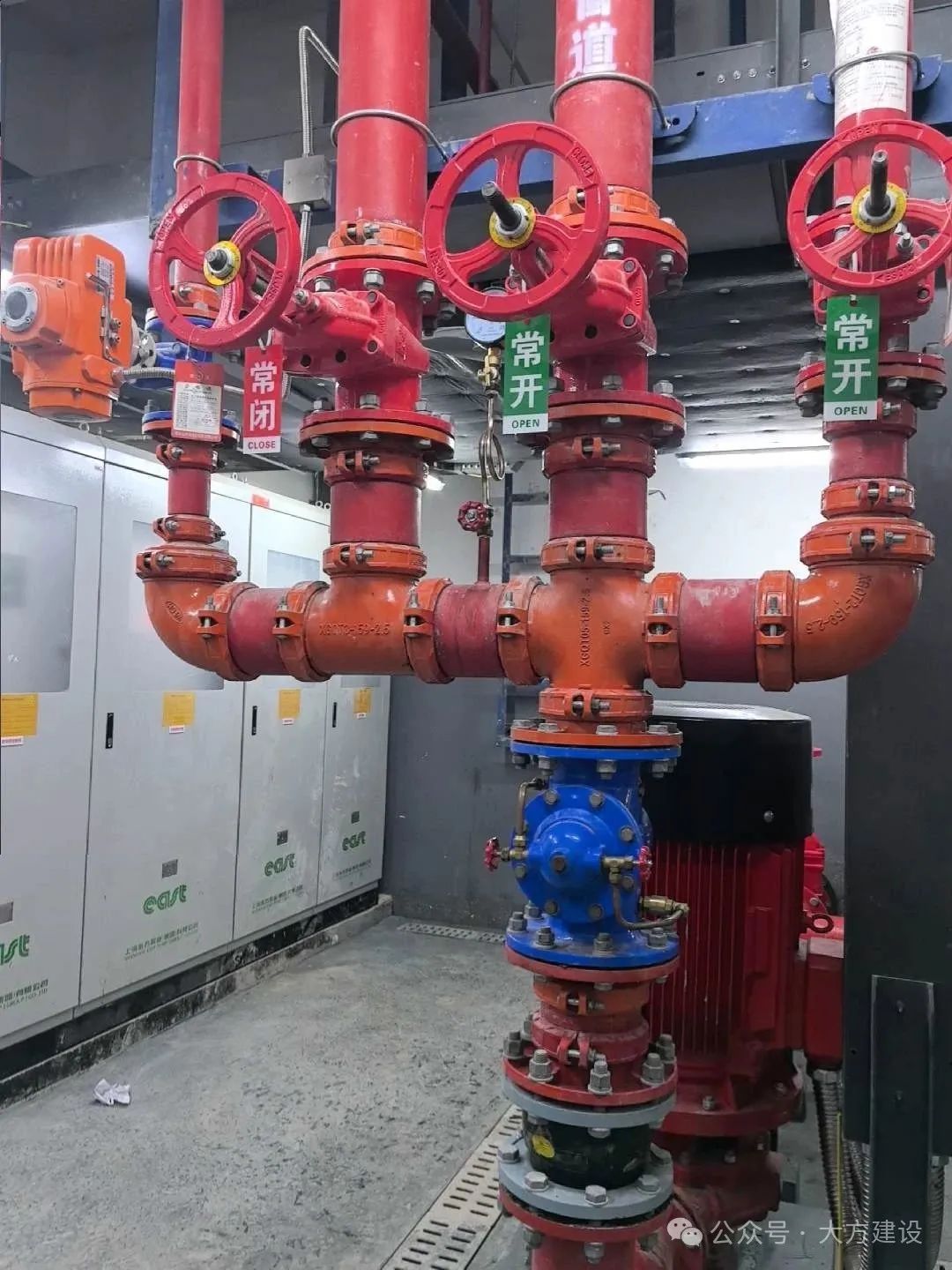

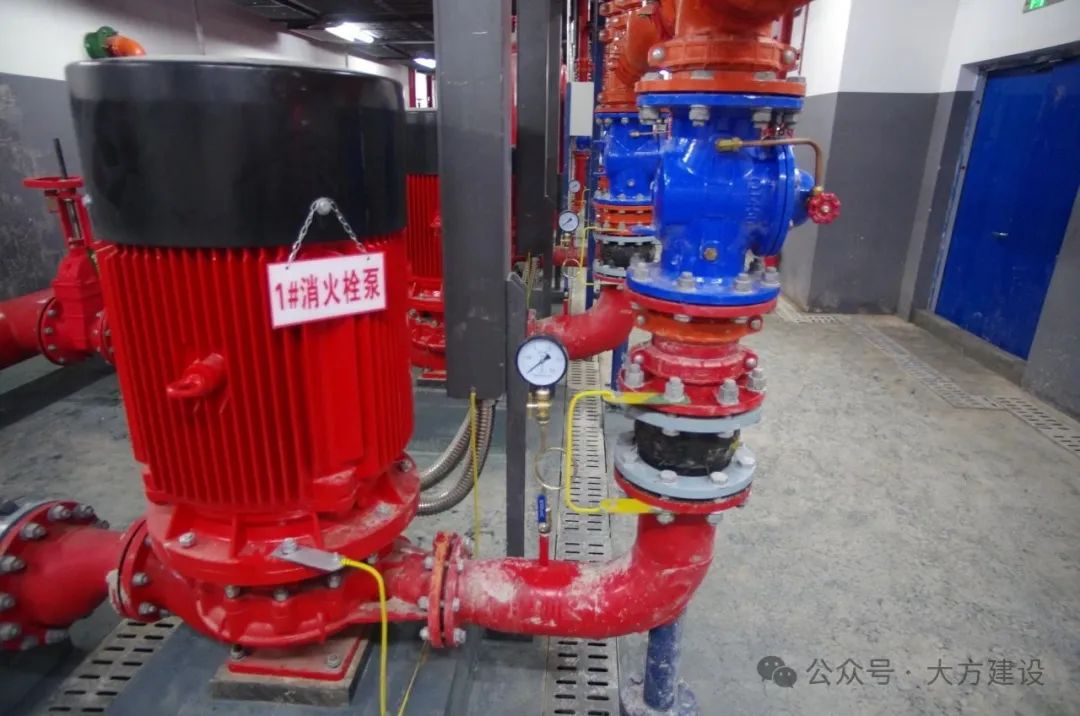

重庆东站(西北楼、西南楼、东南楼)消防工程核心消防水泵组功率与体型远超常规,其精密吊装、运输与安装定位(基座水平度、轴线)在有限空间内面临严峻挑战。为此,我司项目部精密规划专项方案,并运用高精度激光定位全程校准,确保设备稳固落位,同时采用特制重型减振基座与高性能装置化解大功率运行带来的震动噪音难题,保障长效平稳运行。

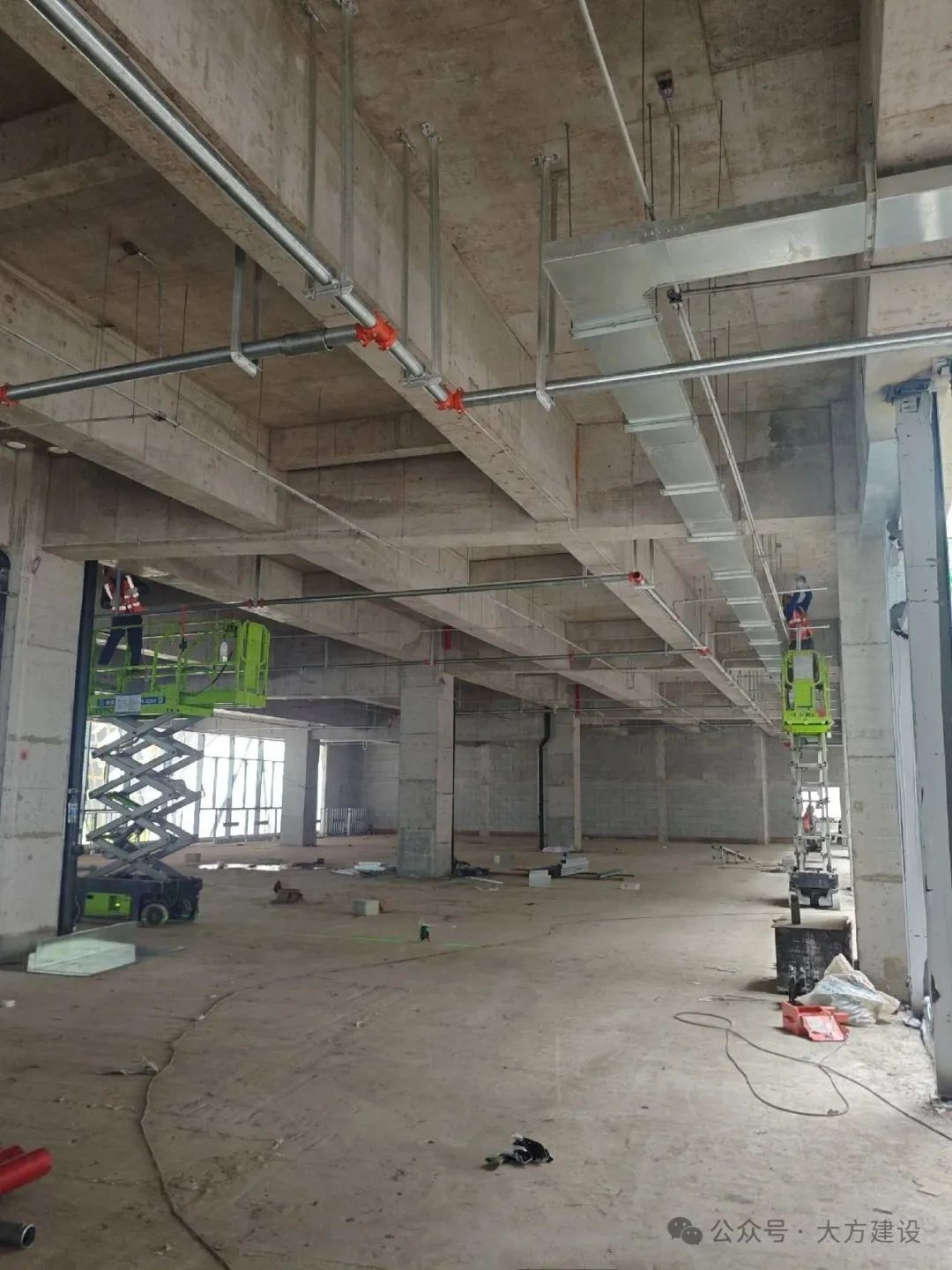

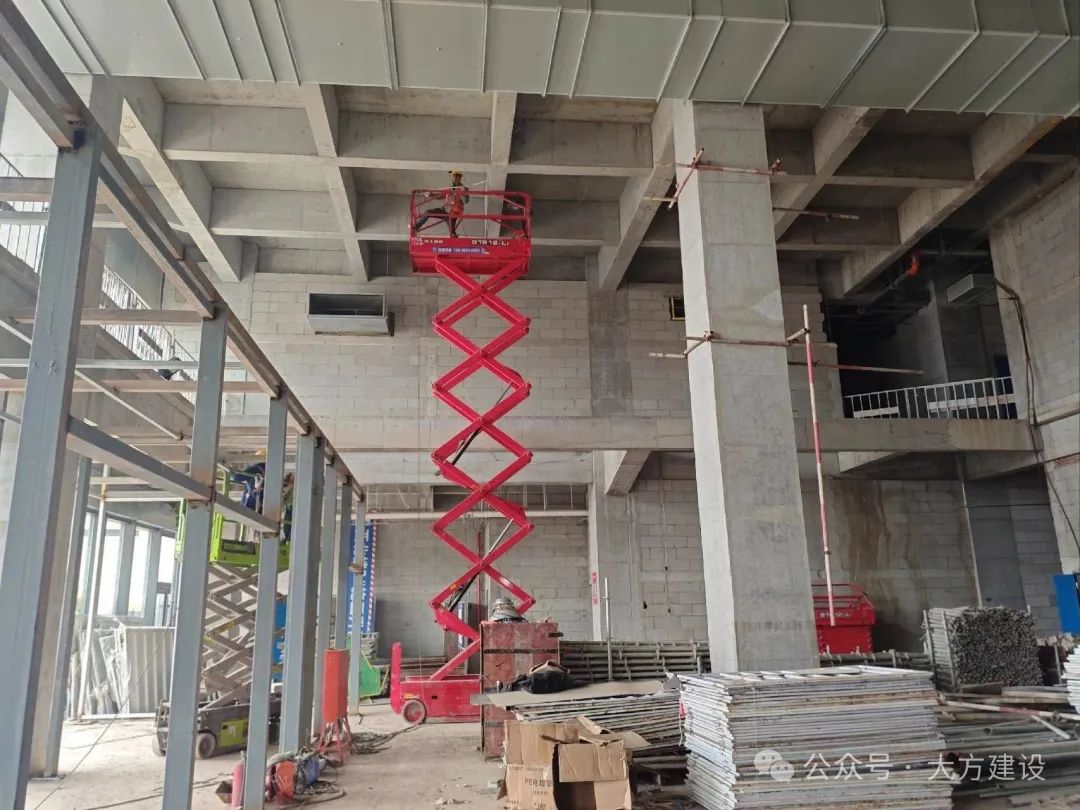

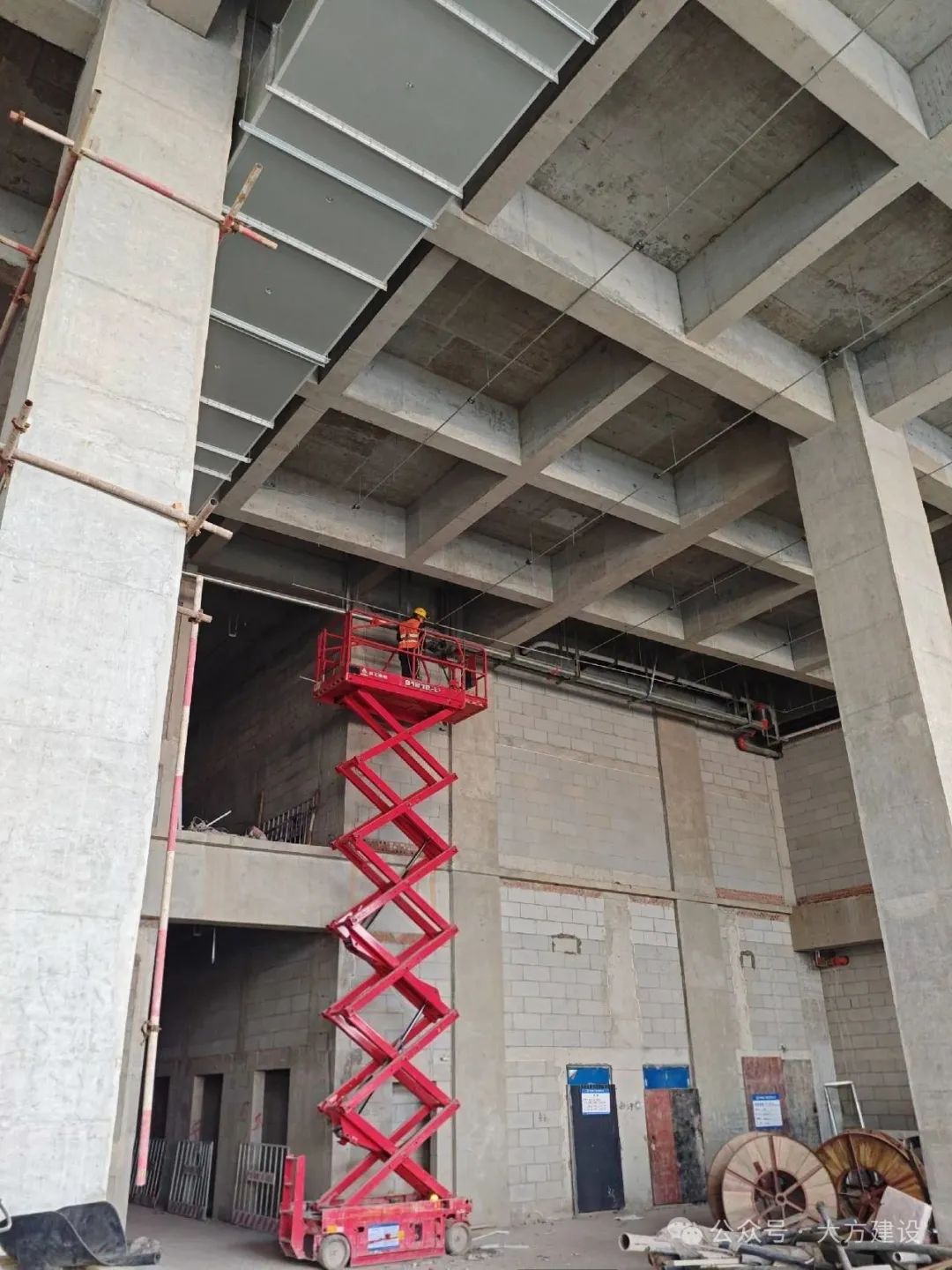

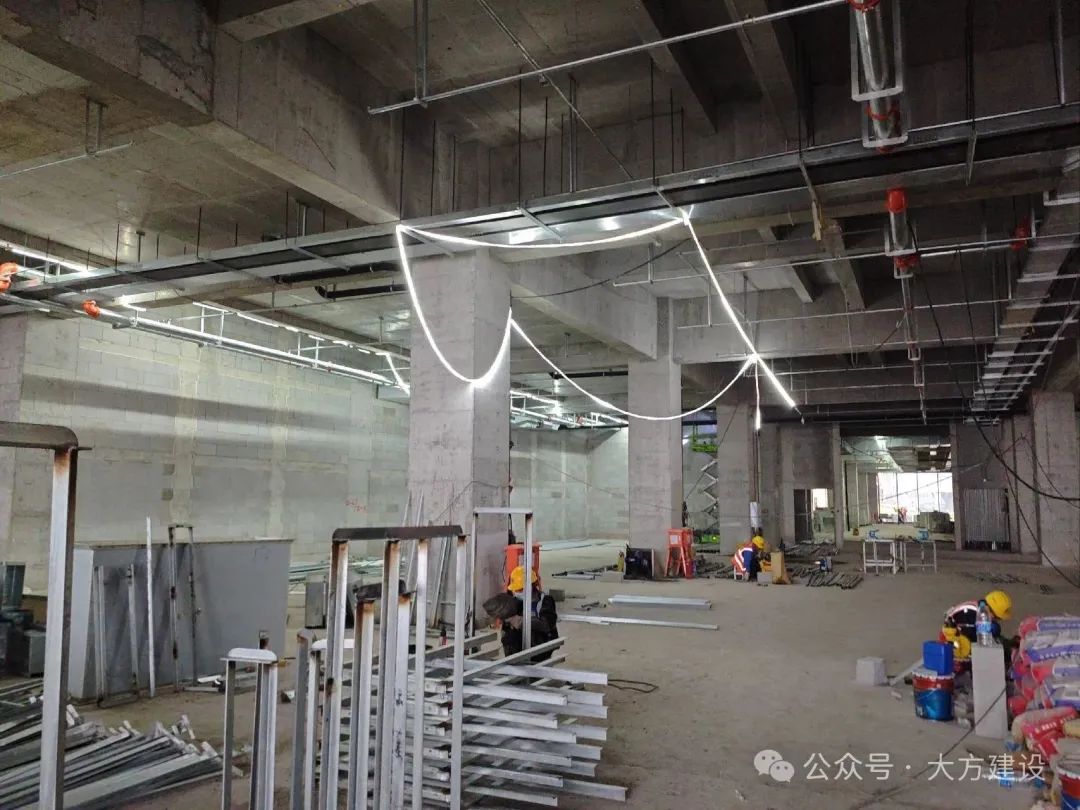

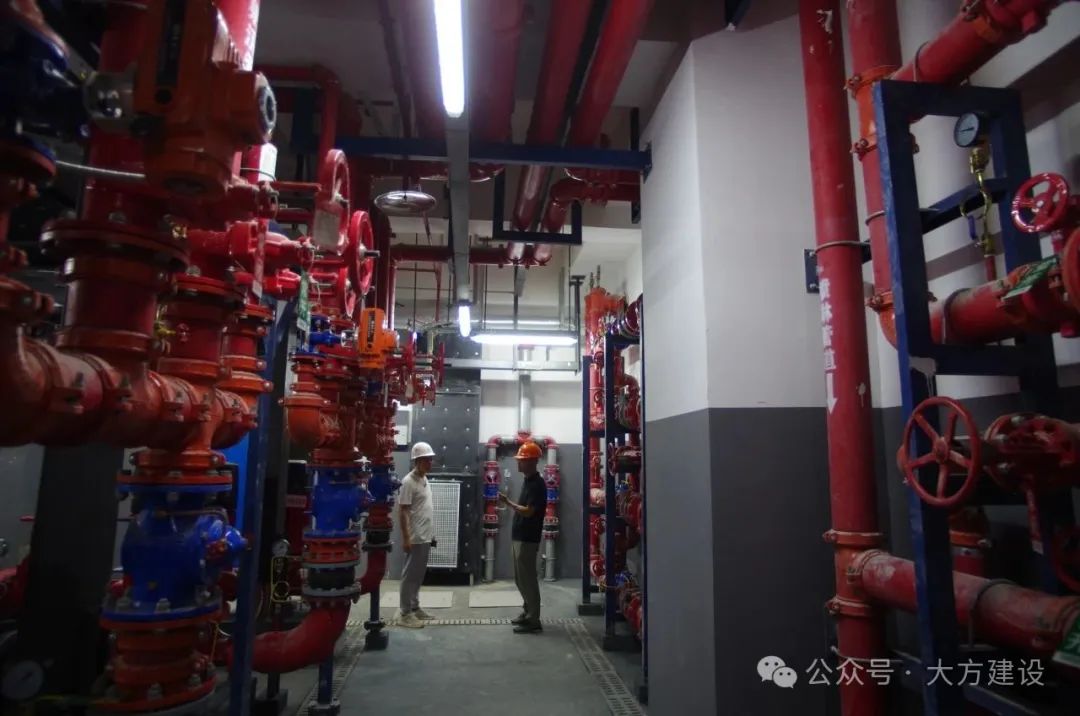

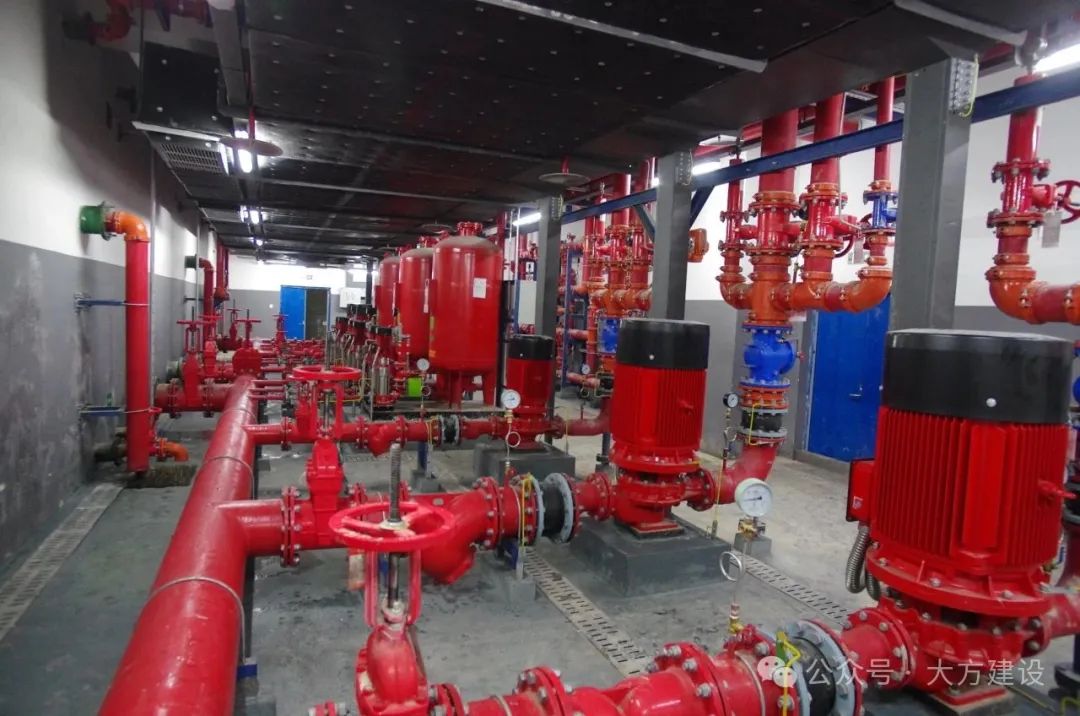

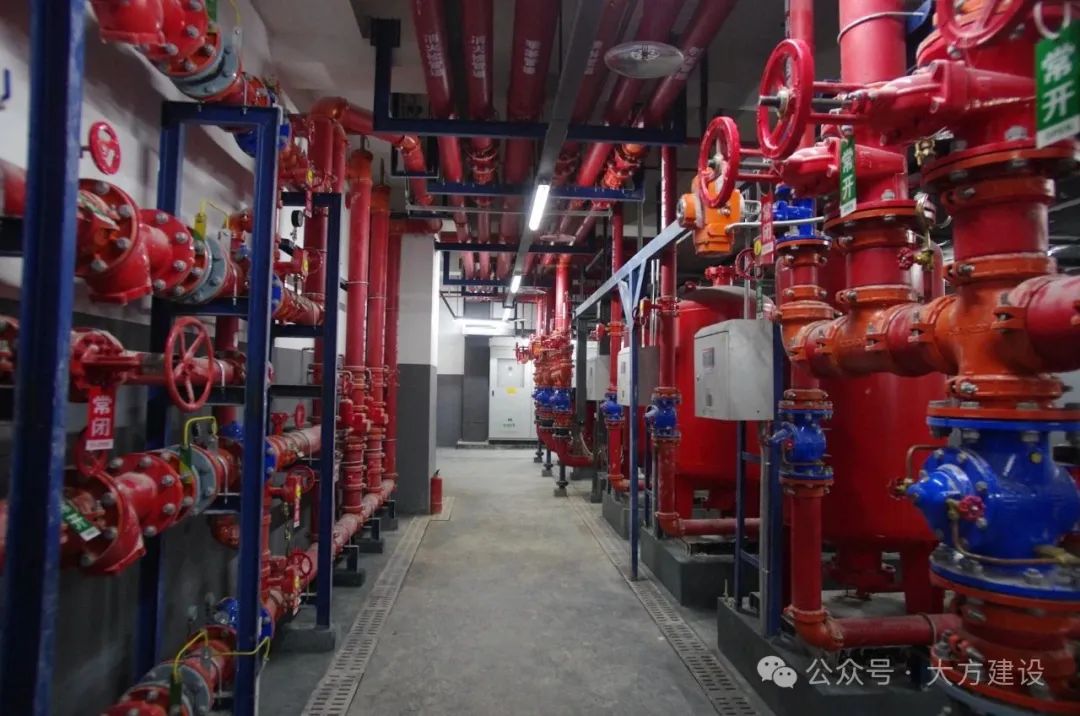

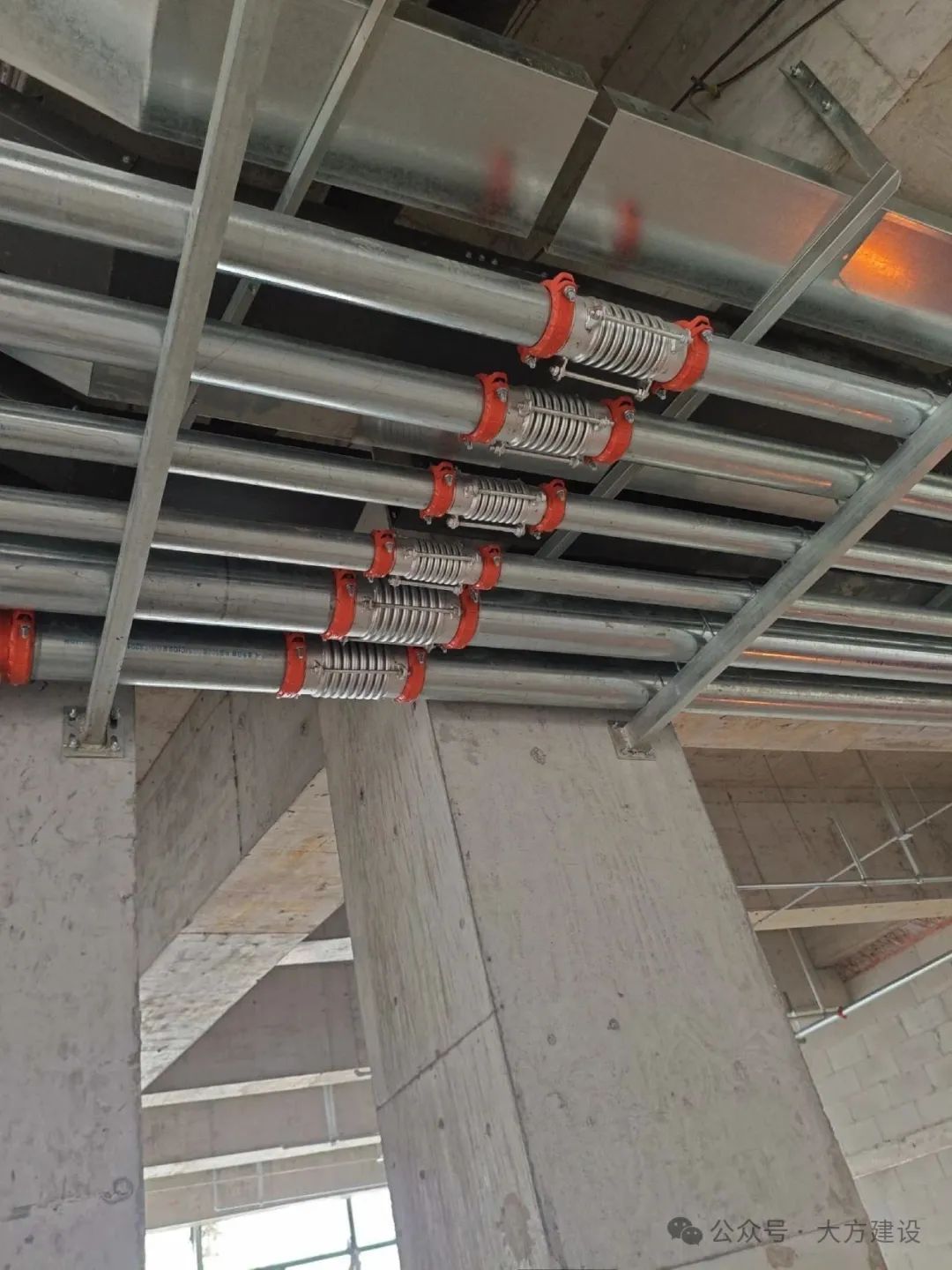

更复杂的考验在于水泵房内精密的管道系统,汇集了DN300级主干管、泄压管、循环管及各类控制管线,其管径较大、种类繁多、走向高度密集交错,对空间布局、水流畅通、抗震稳固及后期检修构成巨大挑战。攻克此难点,我司深度应用BIM技术进行三维管线综合碰撞检测与深度优化,在虚拟空间生成最优管线走向;施工时进行高精度测量放线和确保大口径高压管道焊接质量(100%无损检测),为整个管网在长期运行及紧急状态下的绝对安全稳固铸就了坚实根基。同时,该项目泵房采用了物联网泵组及控制系统,实现了对消防设备的实时监控、远程控制、故障预警和智能维护等功能,从而提高了消防系统的整体应急响应能力和管理水平。















PART .02

“智慧大脑中枢”精准攻坚

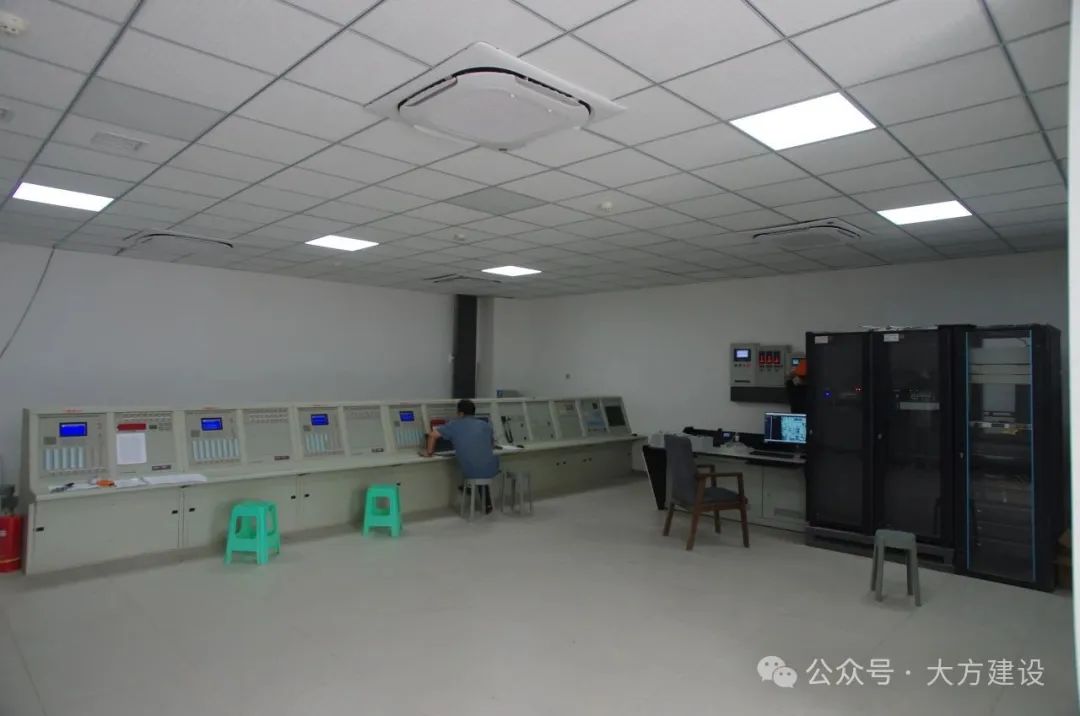

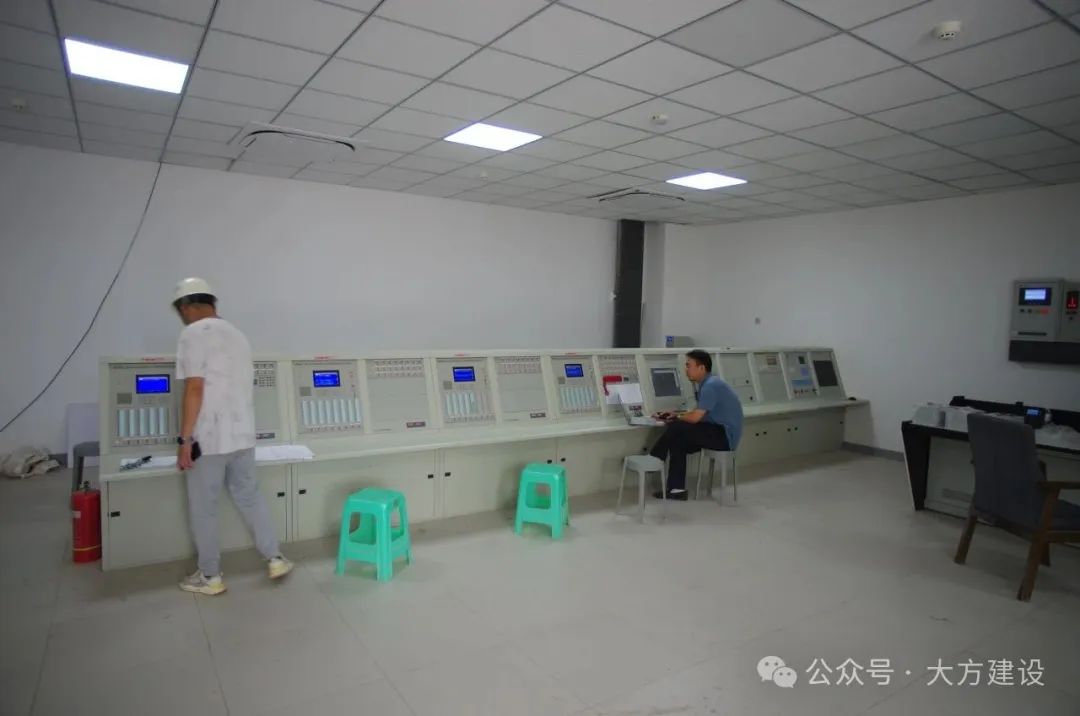

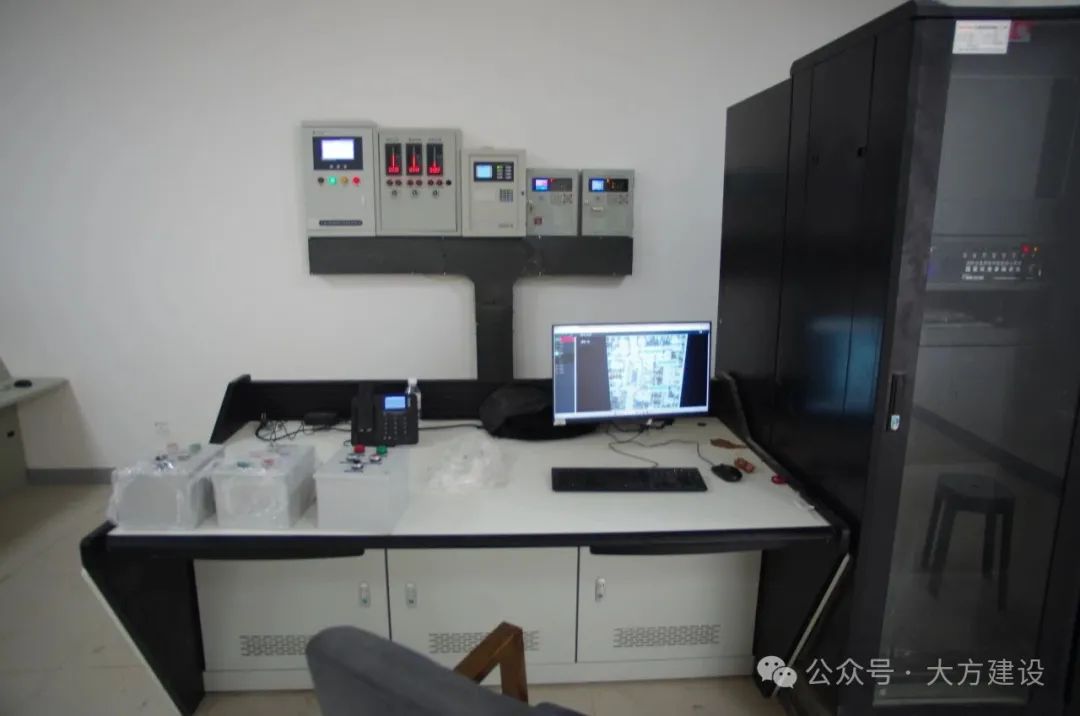

消防控制室作为消防工程的“智慧大脑”与应急指挥中心,肩负大规模系统集成、毫秒级可靠响应重任,需实现7x24小时零失误运行,并构建多重冗余保障体系。我司承建的重庆东站(西北楼、西南楼、东南楼)3个消防控制室,集成了火灾报警、防排烟控制、消火栓系统等核心子系统,涵盖逾20000个监测点位。面对如此庞大的系统集成体量,我们创新构建“三维数字化管控体系”,通过BIM模型与实体工程色标编码的实时联动,实现两万监测点精准互联,严格管控每一根线缆终端,为信息的无损传递筑牢物理根基。

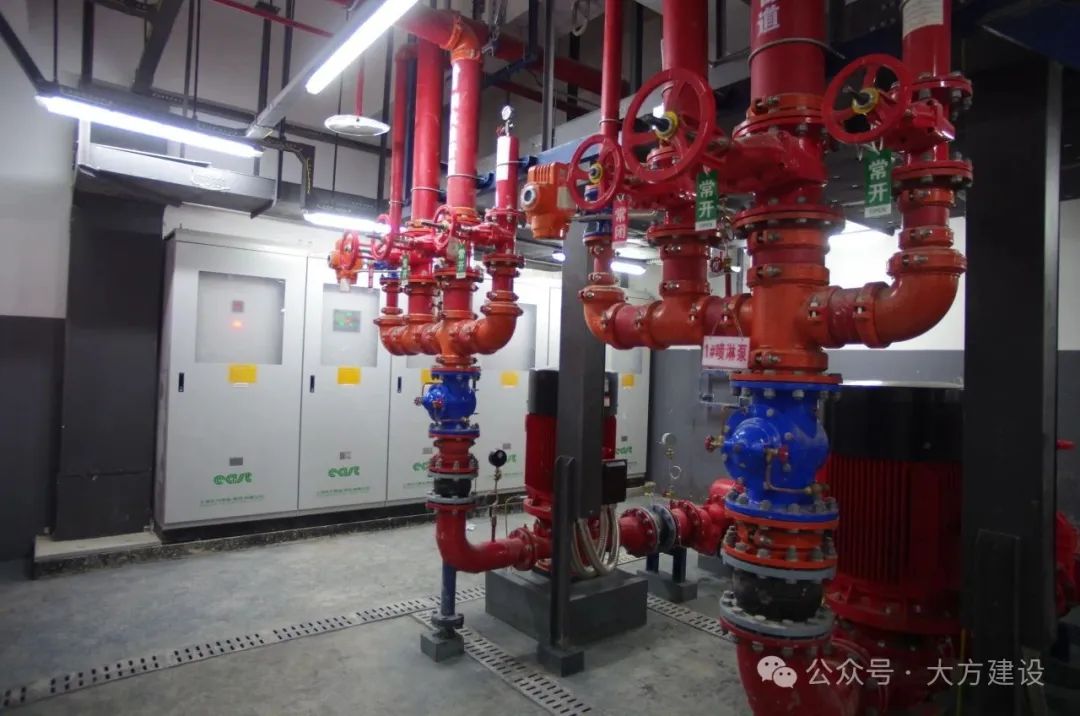

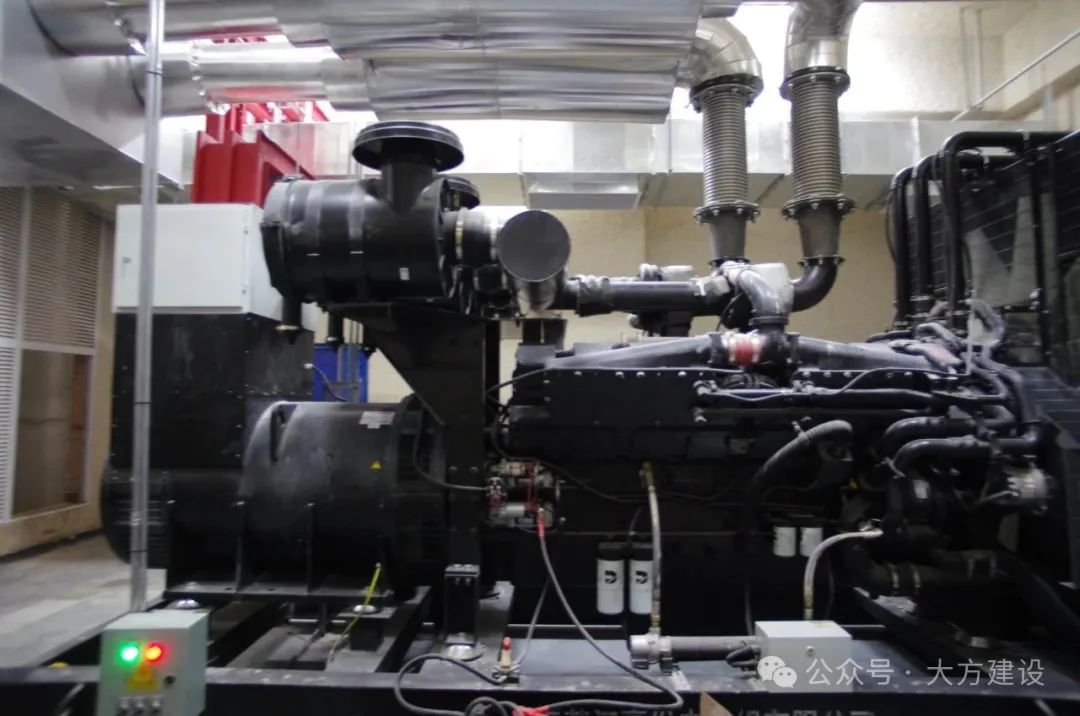

同时,我们打造了多重冗余堡垒:系统电源采用 “双路市政电源(ATS实时热备)+ 5000VA工业级UPS(核心设备续航≥3小时)+ 自启动柴油发电机组”的三级动力护盾。当市电中断,ATS在毫秒间无缝切换;15秒内柴油机组自动启动,30秒内完成全负荷供电接管,确保指挥中枢绝对零中断运行。











PART .03

重庆东站消防联动调试



重庆东站(西北、东南、西南楼)消防工程与总包单位实施的东站整体消防系统进行联动调试是项目收尾的关键环节,实现各消防子系统与总控系统的高度集成。面临重庆东站既定开通时间和消防验收的强制前置条件,工期压力成倍放大了技术整合、多单位协调及高风险测试的难度。

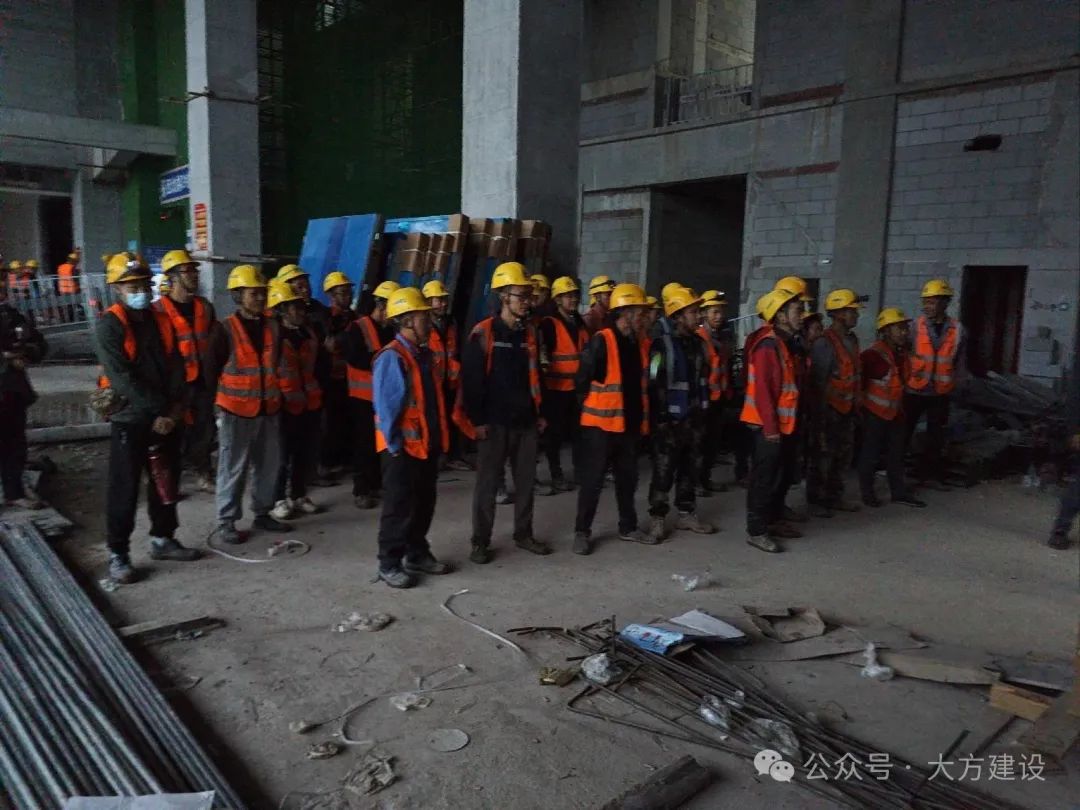

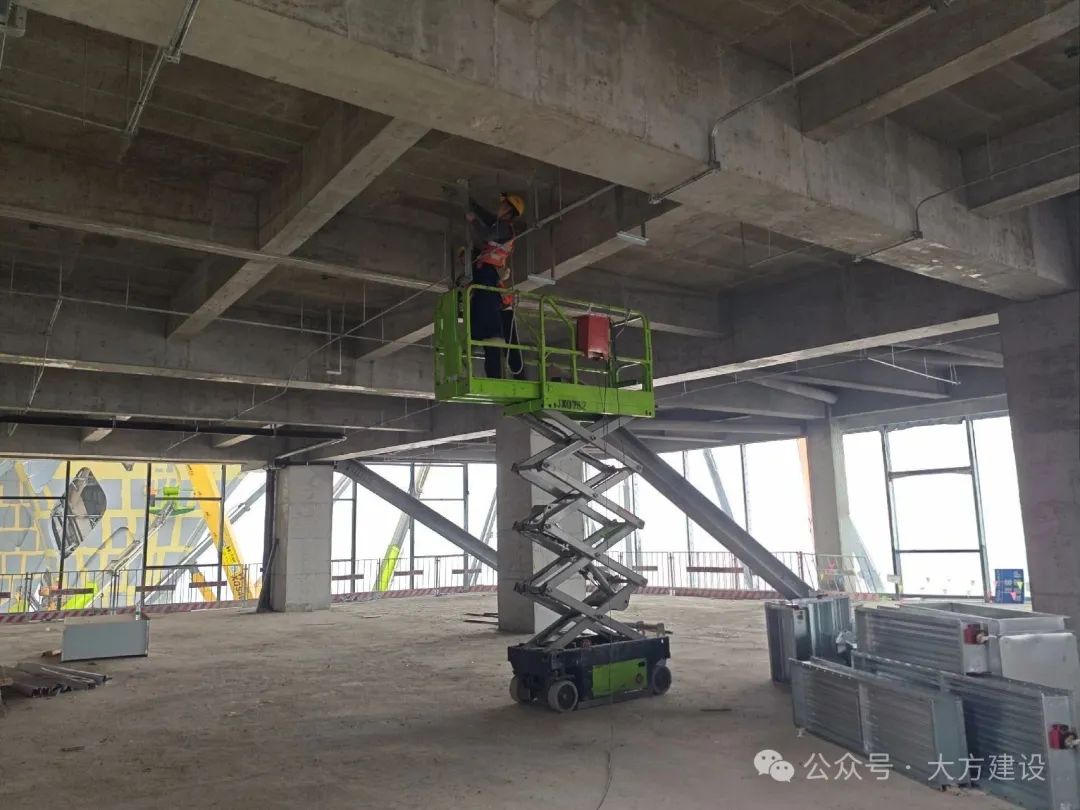

针对收尾联动调试的复杂性与工期压力,我司项目部采取系统性、前瞻性策略全力攻坚。技术层面,联合设备供应商与总包单位锁定通讯接口标准与数据点表,并运用BIM模型对核心联动逻辑进行深度优化。应对开通时限压力,项目部实行了“分层推进、资源聚焦”的分级调试法。技术团队多班轮替、充分利用非交叉施工时段,并配置快速响应小组,确保问题即时发现、定位、解决。优先确保各区域子系统单体功能完善达标,继而分区域、分系统逐步叠加测试联动功能,最终高效协同总包单位在确保安全的前提下,顶住工期压力,高效完成全站、全系统综合联动,为重庆东站按期开通及消防验收一次性通过提供了坚实保障。





作为重庆东站(西北、东南、西南楼)消防工程的承建单位,大方建设自项目开始便以攻坚姿态迎难而上。面对大体量站房、多系统集成等严峻挑战,新萄新京十大正规网站迅速抽调资深消防工程师及技术骨干,组建“攻坚突击项目部”。依托精细化管理、动态协调机制、BIM技术应用及多年类似的项目经验积淀,团队成功克服困难,确保项目在重庆东站既定开通时间前顺利完工。该项目的圆满完工,不仅是我司在大型复杂安装工程领域取得的重要成果,更是我们打造的一项具有代表性的消防工程类优质工程业绩。



END

扫二维码用手机看

重庆大方建设工程有限新萄新京十大正规网站

全国客服热线:023-67720110

新萄新京十大正规网站地址:重庆市渝北区新牌坊新溉路6号中渝·都会9号16楼

电       话:023-67720110   67722490
传       真:023-67720259
邮       编:401147
邮       箱:cqdfzs@vip.sina.com

微信公众号

-扫描关注我们-

Copyright © 2020 重庆大方建设工程有限新萄新京十大正规网站  版权所有

网站建设:中企动力 重庆

开云博彩 赢博体育(亚洲版)在线官网 nba买球 乐博体育 欧博体育 镜像精灵
